Выпуск 025 обновлено 02.06.2026
Казначейское сопровождение · Строительство · 2 июня 2026 · 24 мин чтения · Эксперт

Казначейское сопровождение в строительстве 2026 — полный гид по 44-ФЗ и ГОЗ для строительных подрядчиков

Строительный контракт под казначейским сопровождением живёт по своим правилам: аванс заходит на лицевой счёт в УФК, каждый этап закрывается актом КС-2 и справкой КС-3, возмещение строительно-монтажных работ идёт по коду 9410, а расчёты с субподрядчиками проходят через распоряжения казначейства. Любое расхождение объёмов КС-2 со сметой, забытый ИГК или неверный код останавливают платёж и срывают график. Здесь — порядок работы строительного подрядчика в КС от подписания до закрытия: когда сопровождение обязательно, как устроены аванс и приёмка этапов, как возмещать капвложения, как рассчитываться с субподрядом, топ-10 ошибок и чек-лист запуска контракта на 25 пунктов.

438 прочитали 86 сохранили 7 читают сейчас
Стелла Иванова, партнёр практики казначейского сопровождения Казна, 15+ лет опыта
Стелла Иванова Партнёр практики казначейского сопровождения · 15+ лет
Все статьи →
История обновлений обновлено 02.06.2026
  • 02.06.2026 Первая публикацияПорядок КС для строительного подрядчика: аванс, КС-2/КС-3, код 9410, субподряд и чек-лист запуска на 2026 год.
Аудио-версия 00:00 / 32:39
Аудио-версия пока недоступна. Прочитайте статью ниже.

Кому нужна эта статья — строительные подрядчики в 2026

Материал — для генподрядчиков и субподрядчиков, которые берут государственные и муниципальные контракты на строительство, реконструкцию, капитальный ремонт и СМР под казначейским сопровождением.

Стройка — одна из самых ёмких ниш госзаказа, и почти каждый крупный строительный контракт с бюджетным финансированием попадает под контроль казначейства. Отличий от обычного подряда достаточно, чтобы первый же платёж завис, если не знать правил.

0
код возмещения СМР
0
КС-2 и КС-3 — приёмка этапа
0
лимит аванса с КС
0
возмещение этапа (3–5)

Чем стройка сложнее для КС

Строительный контракт отличается от поставки или услуги тремя вещами: этапностью (работы сдаются частями по графику), специфическими формами приёмки (КС-2 и КС-3) и капитальным характером расходов (код 9410 вместо обычных кодов). Каждая из этих особенностей добавляет точки контроля казначейства — и точки, где платёж может зависнуть.

Что подрядчик получает из материала

Здесь разобран весь цикл: когда сопровождение обязательно, как устроены аванс и приёмка, как возмещать капвложения, как рассчитываться с субподрядом и где чаще всего теряют дни. Нормативный фундамент режима — в материале про полный гид по КС по 44-ФЗ; здесь — отраслевая надстройка для стройки.

Когда казначейское сопровождение обязательно для строительного контракта

Привязка строительного контракта к казначейскому сопровождению определяется суммой, долей аванса и источником средств — так же, как для любого госконтракта, но с поправкой на масштаб стройки, где пороги перешагиваются почти всегда.

Пороги по 44-ФЗ

Сопровождение обязательно, если строительный контракт по 44-ФЗ попадает хотя бы под один критерий: сумма от 3 млн ₽ при авансе более 50%, сумма от 100 млн ₽ при любом авансе, либо финансирование из субсидии, бюджетной инвестиции или средств нацпроекта — тогда КС обязательно с любой суммы. Для строительных контрактов это означает, что подавляющее большинство объектов с бюджетным авансом идут через казначейство.

Оборонная стройка по 275-ФЗ

Строительство и реконструкция объектов в рамках гособоронзаказа сопровождаются по 275-ФЗ независимо от суммы: каждый контракт ГОЗ с бюджетным авансированием идёт через отдельный или казначейский счёт под ИГК. Для оборонной стройки добавляются нормы прибыли 1+20+25, согласование калькуляции с военным представительством (ВП МО) и раздельный учёт. Подробный порядок — в материале про КС по 275-ФЗ ГОЗ — для оборонной стройки.

Капремонт и муниципальная стройка

Капитальный ремонт и муниципальные строительные контракты попадают под сопровождение по тем же критериям. Если источник — региональная субсидия или средства фонда капремонта с бюджетным участием, сопровождение применяется независимо от суммы. Проверять нужно не статус работ, а источник денег и параметры аванса в контракте.

Специфика строительных контрактов в КС — этапы, аванс, форма КС-2/КС-3

Строительный контракт под КС работает не как обычный коммерческий подряд. Деньги целевые, приёмка формализована, каждый расход привязан к смете и этапу. Ниже — сравнение того, что меняется.

Таблица: стройка в КС vs обычный коммерческий подряд

ПараметрСтройка в КСОбычный коммерческий подряд
Счёт для авансаЛицевой счёт 71 в УФКРасчётный счёт в банке
Размер авансаДо 50% с КС; крупные стройки >600 млн ₽ — поэтапноПо договорённости сторон
Контроль платежейСанкционирование каждого платежа ТОФКСвободное распоряжение средствами
Приёмка этапаАкт КС-2 (форма Госкомстата № 100) обязателенАкт в произвольной форме
Расчёт стоимостиСправка КС-3 на основании КС-2Счёт или акт в свободной форме
Локальные сметыОбязательны, сверяются с объёмами КС-2Не обязательны
Привязка к ИГКИГК в каждом распоряжении и документеИГК нет
Возмещение СМРПо коду 9410 с пакетом КС-2/КС-3Прямая оплата без кода
Страховые взносы СМРВозмещение с расчётом доли на контрактБез ограничений
Налоги по строительной деятельностиУплата с расчётного, возмещение по правиламСвободно
Раздельный учётОбязателен; для ГОЗ — форма Прим-1Не требуется
Проверка ВП МО (оборонная стройка)Согласование калькуляции, нормы прибылиНет
Ответственность за нецелевоест. 15.14 КоАП: 5–25% / 20 000–50 000 ₽Гражданско-правовая

Аванс в строительном контракте 2026

Общий лимит аванса по 44-ФЗ — до 30%, а с казначейским сопровождением — до 50%. По крупным строительным контрактам свыше 600 млн ₽ действует поэтапное авансирование: каждый следующий транш привязан к объёму фактически выполненных и принятых работ. Аванс заходит на лицевой счёт 71 и расходуется строго по сметным позициям — материалы, работы, субподряд, относящиеся к контракту.

КС-2 и КС-3 — основа приёмки

Акт о приёмке выполненных работ по форме КС-2 и справка о стоимости выполненных работ и затрат по форме КС-3 утверждены Постановлением Госкомстата России № 100 от 11.11.1999. КС-2 фиксирует объёмы и виды выполненных работ за этап, КС-3 формируется на основании КС-2 и служит для расчётов с заказчиком. Без подписанного заказчиком КС-2 и сформированной на его основе КС-3 возмещение строительных расходов через казначейство не проходит. Для ИП-подрядчиков в стройке действуют те же формы, но с налоговыми особенностями — они разобраны в материале про казначейское сопровождение для ИП-подрядчика.

Документооборот по КС в стройке — что подаём в УФК и когда

Документооборот строительного контракта в КС привязан к этапам работ: каждому этапу соответствует свой пакет документов, код направления расходования и срок казначейства.

Таблица: этап работ → документ → код → срок казначейства

Этап работДокументКод направления / типСрок казначейства
Открытие счётаЗаявление и пакет документов в УФК2 рабочих дня (под ключ)
Согласование сметСводная и локальные сметы, график работПо регламенту заказчика
Получение авансаРаспоряжение заказчика на перечисление авансаКод цели / источник1–3 рабочих дня
Закупка материаловДоговор поставки, накладная или УПД93003–5 рабочих дней
Оплата субподрядаДоговор субподряда, акт, счёт92003–5 рабочих дней
Приёмка 1-го этапаАкт КС-2, подписанный заказчикомПо графику этапа
Расчёт стоимости этапаСправка КС-3 на основании КС-2
Возмещение СМРРаспоряжение + КС-2 + КС-394103–5 рабочих дней
Зарплата рабочих на объектеВедомость, табель, расчёт доли91003–5 рабочих дней
Налоги и взносы с ФОТДекларации, РСВ, платёжные поручения9810 / 98133–5 рабочих дней
Командировочные бригадАвансовый отчёт, билеты, проживание98203–5 рабочих дней
Итоговое закрытиеИтоговые КС-2/КС-3, акт сверкиПо условиям контракта

Где документооборот рвётся чаще всего

Слабое звено — стык сметы, КС-2 и распоряжения. Если объёмы в КС-2 не бьются с локальной сметой, а сумма в КС-3 — с КС-2, распоряжение по коду 9410 возвращается. Поэтому смету, КС-2 и КС-3 нужно сверять между собой до подачи, а не после возврата. Какие реквизиты обязательны в распоряжении на возмещение, разобрано в материале про как заполнить назначение платежа подрядчику, а что прописать в самом договоре подряда — в материале про что включить о КС в договор подряда.

Капитальные вложения и код 9410 — как возмещать СМР-расходы

Код 9410 — основной код возмещения для строительного подрядчика. По нему возвращаются с лицевого счёта 71 расходы на капитальные вложения: строительно-монтажные работы, выполненные собственными силами и оплаченные с расчётного счёта.

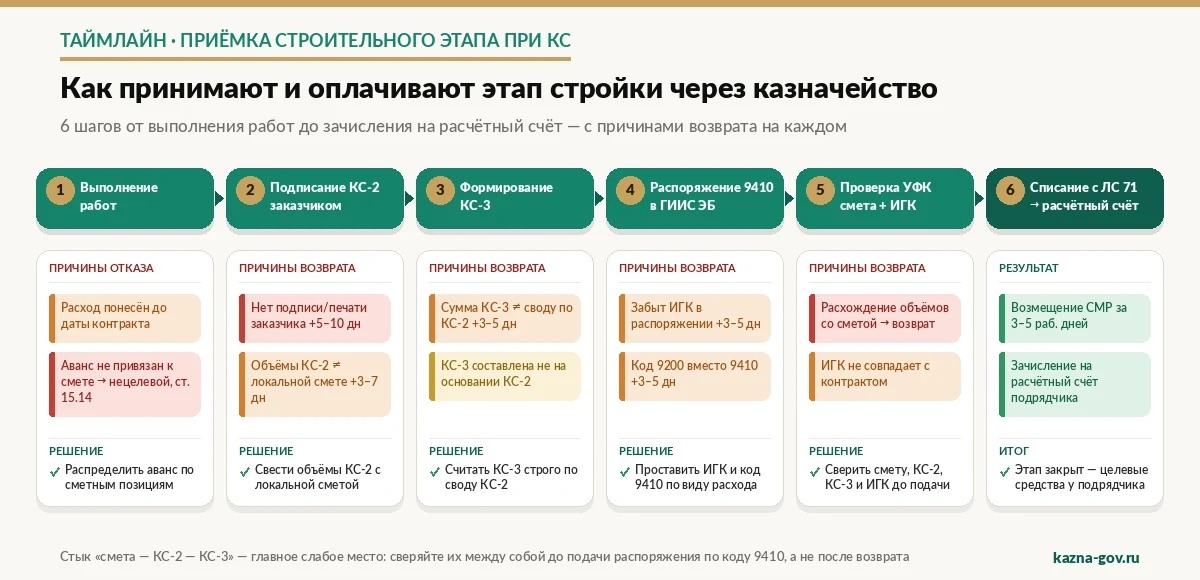

Схема · 2026 Схема: процесс приёмки этапа строительных работ при казначейском сопровождении — от выполнения работ до зачисления на расчётный счёт через КС-2, КС-3 и распоряжение УФК с кодом 9410
Схема: документооборот приёмки строительного этапа при КС — от КС-2 до зачисления возмещения подрядчику.

Схема выше показывает весь маршрут приёмки этапа: от выполнения работ до зачисления возмещения на расчётный счёт подрядчика.

Что входит в капвложения по 9410

По коду 9410 возмещаются расходы на строительно-монтажные работы по контракту: подготовка территории, фундамент, возведение конструкций, монтаж оборудования, отделка, благоустройство и связанные капитальные затраты, подтверждённые формами КС-2 и КС-3. Текущие расходы (зарплата, материалы, услуги) идут по своим кодам — 9100, 9300, 9200, — а 9410 закрывает именно капитальную часть. Полный разбор кода 9410 с образцами документов — в материале про код 9410 капитальные вложения, образцы документов.

Требования к КС-2 и КС-3

КС-2 должна содержать номер и дату, отчётный период, наименование объекта и подрядчика, перечень работ с объёмами и стоимостью по локальной смете, подписи и печати обеих сторон. КС-3 формируется строго на основании КС-2: итоговая стоимость в справке должна совпадать со сводом по акту. Объёмы и расценки в КС-2 сверяются с локальной сметой — расхождение хотя бы по одной позиции ведёт к возврату распоряжения.

Как формулировать назначение платежа

В распоряжении на возмещение по коду 9410 назначение платежа должно связывать расход с контрактом и этапом. Пример: «Возмещение затрат на строительно-монтажные работы по этапу 1 государственного контракта № 0123456 от 02.06.2026 (ИГК 251234...), акт КС-2 № 1 от 30.06.2026, справка КС-3 № 1 от 30.06.2026, согласно локальной смете № 02-01». Чем точнее привязка к КС-2, КС-3 и смете, тем меньше шанс возврата.

Субподрядчики в КС — цепочки расчётов, ответственность генподрядчика

Стройка почти всегда идёт через субподряд, и казначейское сопровождение задаёт правила расчётов в цепочке. Генподрядчик отвечает за целевой характер каждого платежа субподрядчику и за корректность ИГК во всей цепочке.

Таблица: тип расчёта с субподрядчиком → схема → ответственность → документы

Тип расчётаСхема платежаОтветственность генподрядчикаДокументы
Прямой платёж субподрядчикуРаспоряжение с лицевого счёта 71 напрямую субподрядчикуКонтроль ИГК и целевого характера платежаДоговор субподряда, акт, счёт
Возмещение через генподрядчикаГенподрядчик оплатил с расчётного, возмещает с ЛС 71Расчёт доли, полный пакет закрывающихДоговор, акт КС-2/КС-3, платёжка
Субподряд в цепочке ГОЗОтдельный счёт субподрядчика под тем же ИГКПередача ИГК, контроль кооперацииДоговор с ИГК, акты, калькуляция
Поставка материалов субподрядчикомКод 9300, прямой платёж или возмещениеСверка с локальной сметойДоговор поставки, накладная или УПД
Мелкий субподряд вне КСОплата вне целевых средствНе смешивать с целевыми деньгамиДоговор, акт

Прямой платёж или возмещение

Два рабочих варианта. Прямой платёж — распоряжение с лицевого счёта 71 сразу на счёт субподрядчика, когда деньги ещё не израсходованы. Возмещение — когда генподрядчик уже оплатил субподряд с расчётного счёта и возвращает расход с целевого после поступления аванса. В обоих случаях основанием служат договор субподряда и акт выполненных работ, а для строительных работ — КС-2 и КС-3 субподрядчика.

Раздельный учёт по цепочке

В оборонной стройке по 275-ФЗ субподряд встраивается в кооперацию ГОЗ под тем же ИГК, и каждый участник ведёт раздельный учёт. Как организовать учёт по строительному ГОЗ-контракту, разобрано в материале про раздельный учёт по строительному ГОЗ-контракту.

Топ-10 ошибок строительных подрядчиков в КС и как их избежать

Большинство потерь в строительном КС — на стыке смета/КС-2/КС-3 и в кодах. Ниже — десять типовых ошибок с ценой в днях или процентах.

Таблица: топ-10 ошибок строительного подрядчика

ОшибкаЧто произошлоЧто исправитьЦена ошибки
Объёмы КС-2 не совпадают со сметойРаспоряжение по коду 9410 возвращеноПривести объёмы КС-2 к локальной смете+3–7 дней
Неверная сумма в КС-3Расхождение справки с КС-2 и сметойПересчитать КС-3 строго по КС-2+3–5 дней
Нет подписи или печати заказчика на КС-2Акт не принят как основание возмещенияПолучить полностью подписанный КС-2+5–10 дней
СМР-расходы понесены до подписания контрактаДата платёжки раньше даты контрактаИсключить или обосновать предконтрактомОтказ по сумме
Забыт ИГК в распоряженииПлатёж возвращён казначействомПроставить ИГК из контракта+3–5 дней
Неверный код направления (9200 вместо 9410)Распоряжение не санкционированоСверить код по виду расхода+3–5 дней
Аванс не привязан к этапу и сметеРасход квалифицируется как нецелевойРаспределить аванс по сметным позициямриск ст. 15.14 КоАП
Субподряд оплачен с расчётного без согласованияРасход нельзя возместить напрямуюОформить возмещение с расчётом доли и пакетомпотеря суммы до доработки
Налоги оплачены до подписания КС-2Нет основания для возмещенияВозмещать после закрытия этапазадержка возмещения
Страховые взносы без расчёта доли на контрактВозмещение отклонено казначействомПриложить расчёт доли ФОТ на контракт+3–5 дней

Как закрыть эти ошибки системно

Семь из десяти ошибок снимаются одним правилом: смета, КС-2 и КС-3 сверяются между собой до подачи распоряжения. Оставшиеся три — про дисциплину кодов и ИГК и про порядок расчётов с субподрядом. Если строить работу от сметы и закрывать этапы по графику, большинство возвратов не возникает вовсе.

Чек-лист запуска работы по новому контракту с КС

Сохраните и пройдите по чек-листу при запуске каждого строительного контракта под казначейским сопровождением. Сначала — 6 шагов запуска от подписания до первого этапа КС-2, затем 25 пунктов по этапам.

6 шагов запуска контракта с КС

  1. Проверить условие о КС и параметры аванса в контрактеНайдите в контракте условие о казначейском сопровождении, тип лицевого счёта, размер и порядок аванса. Сверьте с порогами 3 млн ₽ с авансом более 50% и 100 млн ₽.
  2. Открыть казначейский счёт в УФК и привязать к контрактуОткройте лицевой счёт в территориальном органе казначейства, привяжите к контракту по ИГК или коду цели, передайте реквизиты заказчику для перечисления аванса.
  3. Согласовать смету и локальные сметы с заказчиком, привязать к ИГКСогласуйте с заказчиком сводную и локальные сметы, увяжите сметные позиции с этапами работ и ИГК. Сметы — основа сверки объёмов в КС-2 и КС-3.
  4. Получить аванс на казначейский счёт и распределить по сметным позициямПримите аванс на лицевой счёт, распланируйте его по сметным позициям и этапам. Авансовые средства расходуются только на работы и материалы по контракту.
  5. Закрыть первый этап работ КС-2 и подать на возмещение по коду 9410Подпишите с заказчиком акт КС-2 за этап, сформируйте справку КС-3, подайте распоряжение о казначейском платеже по коду 9410 в ГИИС «Электронный бюджет».
  6. Провести расчёт с субподрядчиками через распоряжения УФКОплатите работы субподрядчиков прямыми распоряжениями с лицевого счёта или возместите ранее понесённые расходы. Контролируйте ИГК и код направления расходования в каждом платеже.

До подписания и на старте

  • Сверил сумму и долю аванса с порогами КС (3 млн ₽ с авансом более 50%, 100 млн ₽ при любом авансе)
  • Проверил источник средств (субсидия, нацпроект — КС с любой суммы)
  • Нашёл в контракте условие о КС, тип счёта и порядок аванса
  • Уточнил, в каком ТОФК открывается лицевой счёт
  • Проверил размер аванса и поэтапное авансирование для крупного объекта

Документы и сметы

  • Получил и проверил сводную смету
  • Проверил локальные сметы по этапам
  • Согласовал график производства работ с заказчиком
  • Увязал сметные позиции с этапами и ИГК
  • Подготовил шаблоны форм КС-2 и КС-3
  • Оформил страхование объекта и СМР (если требует контракт)

Счёт, доступ, подписи

  • Открыл казначейский счёт в УФК и получил реквизиты
  • Передал заказчику реквизиты именно казначейского счёта
  • Проверил действующую квалифицированную ЭЦП ответственного лица
  • Настроил рабочее место с КриптоПро и доступ к ГИИС «Электронный бюджет»
  • Зафиксировал ИГК и код цели из контракта

Субподряд и расчёты

  • Проверил субподрядчиков на санкционные и блокировочные списки
  • Оформил договоры субподряда с указанием ИГК (для ГОЗ)
  • Определил схему расчёта с каждым субподрядчиком (прямой платёж или возмещение)
  • Подготовил пакет для возмещения зарплаты с расчётом доли

Первый этап и контроль

  • Распределил аванс по сметным позициям
  • Сверил объёмы первого этапа КС-2 с локальной сметой
  • Сформировал КС-3 строго на основании КС-2
  • Подал распоряжение на возмещение по коду 9410 с полным пакетом
  • Наладил раздельный учёт по контракту (для ГОЗ — форму Прим-1)
Стелла Иванова — партнёр практики казначейского сопровождения, 15+ лет опыта
Об авторе

Стелла Иванова

Партнёр практики казначейского сопровождения · 15+ лет в ГОЗ и 44-ФЗ

Сопровождала контракты на сумму более 14 млрд руб. Эксперт по 44-ФЗ, 223-ФЗ и 275-ФЗ. Преподаватель программы повышения квалификации для казначеев.
