Кому нужна эта статья — ИТ-подрядчики и интеграторы в 2026
Материал — для разработчиков ПО, системных интеграторов, поставщиков информационных систем и ИТ-услуг, которые берут государственные контракты под казначейским сопровождением.
ИТ — растущая доля госзаказа: цифровизация госуправления, отечественное ПО, информационная безопасность и инфраструктура финансируются по госконтрактам, и крупные из них идут через казначейство.
Чем ИТ сложнее для КС
Главная сложность — нематериальный результат. В стройке этап закрывается измеримым объёмом работ по акту КС-2; в ИТ приёмка идёт по соответствию функционала техническому заданию, и здесь больше пространства для спора «готово или не готово». Добавляются передача исключительных прав на результат, поэтапная сдача растянутой во времени разработки и требования импортозамещения к используемому ПО. Рамка КС у ИТ та же, что в других отраслях, но документооборот свой.
Нормативный фундамент
Базовые правила режима для ИТ те же, что для любого госконтракта, — они в материале про полный гид по КС по 44-ФЗ. Здесь — отраслевая надстройка под разработку и интеграцию.
Когда казначейское сопровождение обязательно для ИТ-госконтракта
Привязка ИТ-контракта к казначейскому сопровождению определяется суммой, авансом и источником средств — как и для любого госконтракта.
Пороги по 44-ФЗ
Сопровождение обязательно, если ИТ-контракт по 44-ФЗ попадает хотя бы под один критерий: сумма от 3 млн ₽ при авансе более 50%, сумма от 100 млн ₽ при любом авансе, либо финансирование из субсидии, бюджетной инвестиции или средств нацпроекта — тогда КС обязательно с любой суммы. Крупные контракты на разработку и внедрение информационных систем почти всегда перешагивают эти пороги.
Нацпроект «Экономика данных» вместо «Цифровой экономики»
Значительная часть ИТ-госзаказа в 2026 году финансируется через нацпроект «Экономика данных и цифровая трансформация государства» (2025–2030) — он стал преемником нацпроекта «Цифровая экономика», завершившегося в 2024 году. Контракты в рамках нацпроекта — это целевые бюджетные средства, поэтому казначейское сопровождение для них обязательно независимо от суммы. Если контракт идёт по нацпроекту, режим КС включается с первого рубля.
Оборонная ИТ по 275-ФЗ
Разработка систем боевого управления (АСУВ), средств информационной безопасности, спецсвязи и связанного ПО в рамках гособоронзаказа сопровождается по 275-ФЗ независимо от суммы, через отдельный или казначейский счёт под ИГК. Для оборонной ИТ добавляются нормы прибыли, раздельный учёт и согласование с военным представительством — порядок разобран в материале про КС для оборонных ИТ-проектов (АСУВ, ИБ, спецсвязь).
Специфика ИТ-контрактов в КС — нематериальные результаты, поэтапная сдача, авансы на разработку
ИТ-контракт под КС отличается и от стройки, и от обычного подряда формой результата и приёмки. Ниже — сравнение трёх режимов.
Таблица: ИТ vs стройка vs общий подряд в КС
| Параметр | Стройка (КС-2/КС-3) | ИТ (акт + ТЗ) | Общий подряд |
|---|---|---|---|
| Документ сдачи этапа | Акт КС-2 и справка КС-3 | Акт сдачи-приёмки + протокол испытаний по ТЗ | Акт в свободной форме |
| Единица измерения результата | Объёмы СМР по смете | Функционал по ТЗ, этап разработки | Услуга или товар |
| Привязка к ИГК | ИГК в КС-2 и распоряжениях | ИГК в актах и распоряжениях | ИГК нет |
| Форма и счёт аванса | Лицевой счёт 71 в УФК | Лицевой счёт 71 в УФК | Расчётный счёт |
| Типовой аванс | До 50% с КС | До 50% с КС | По договору |
| Документы передачи результата | Объект и работы по акту | Договор передачи исключительных прав или лицензия | — |
| Основной код возмещения | 9410 (капвложения) | 9100 (зарплата), 9200 (услуги) | Прямая оплата |
| Налоги | По строительной деятельности | Льготы ИТ-компаний (пониженные тарифы взносов, налог на прибыль) | Общие |
| Страховые взносы | С ФОТ рабочих | С ФОТ программистов (расчёт доли по табелю) | Без ограничений |
| Экспертиза и проверка | Сметная, ВП МО для ГОЗ | Приёмочные испытания по ТЗ, реестр Минцифры | Нет |
| Импортозамещение | Стройматериалы | ПО в реестре (ПП № 1236), РЭП (ПП № 878) | — |
| Раздельный учёт | Обязателен | Обязателен | Не требуется |
Подробный разбор приёмки в стройке по формам КС-2 и КС-3 — в материале про отраслевой гид по строительству; ИТ-приёмка отличается именно нематериальностью результата и привязкой к ТЗ.
Поэтапная сдача разработки
ИТ-контракт почти всегда разбивается на этапы: проектирование, разработка модулей, интеграция, испытания, ввод в эксплуатацию. Каждый этап имеет свой результат по ТЗ, свой акт сдачи-приёмки и своё возмещение. Типовой этап разработки — 1–3 месяца. Аванс заходит на лицевой счёт 71 и расходуется по статьям этапа: зарплата команды, услуги подрядчиков, лицензии. Жёсткая привязка каждого расхода к этапу и ТЗ — условие, без которого казначейство возмещение не пропустит.
Нематериальный результат и критерии приёмки
В отличие от стройки, где объём работ измерим, ИТ-результат принимается по соответствию функционала техническому заданию. Поэтому критерии приёмки в ТЗ должны быть измеримыми: какие функции, на каких данных, с какими показателями считаются выполненными. Размытое ТЗ — главный источник споров о готовности этапа и задержек возмещения.
Документооборот по КС в ИТ — ТЗ, акты сдачи-приёмки, договор передачи прав, протокол испытаний

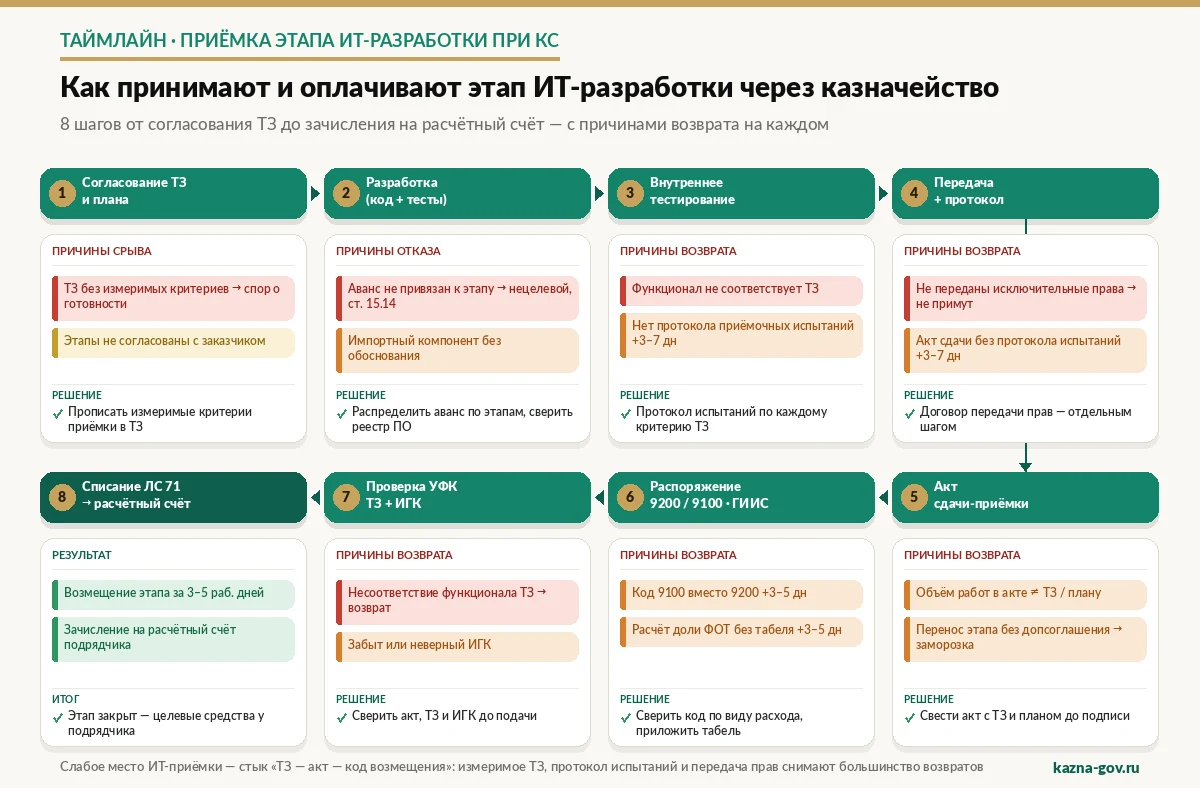

Документооборот ИТ-контракта в КС строится вокруг технического задания и поэтапной приёмки. Каждому этапу соответствует пакет документов, код направления расходования и срок казначейства.
Схема выше показывает маршрут приёмки этапа: от согласования ТЗ до зачисления возмещения на расчётный счёт подрядчика.
Таблица: этап работ → документ → код → срок казначейства
| Этап работ | Документ | Код направления / тип | Срок казначейства |
|---|---|---|---|
| Открытие счёта | Заявление и пакет документов в УФК | — | до 3 рабочих дней |
| Согласование ТЗ | Техническое задание, календарный план | — | По регламенту заказчика |
| Получение аванса | Распоряжение заказчика на аванс | Код цели / источник | 1–3 рабочих дня |
| Зарплата разработчиков | Ведомость, табель, расчёт доли | 9100 | 3–5 рабочих дней |
| Услуги внешних команд, самозанятых, ИП | Договор, акт оказания услуг | 9200 | 3–5 рабочих дней |
| Закупка лицензий и оборудования | Договор, накладная или УПД | 9300 | 3–5 рабочих дней |
| Промежуточный отчёт по этапу | Отчёт о результатах разработки | — | — |
| Приёмка этапа разработки | Акт сдачи-приёмки + протокол испытаний | — | По графику этапа |
| Возмещение расходов этапа | Распоряжение + акт + документы | 9100 / 9200 | 3–5 рабочих дней |
| Передача исключительных прав | Договор передачи прав или лицензия | — | По контракту |
| Налоги и взносы с ФОТ | Декларации, РСВ, платёжные поручения | 9810 / 9813 | 3–5 рабочих дней |
| Гарантийное сопровождение | Акт, отчёт о сопровождении | 9200 | По контракту |
Передача исключительных прав — обязательный шаг
Особенность ИТ: результат разработки — объект интеллектуальной собственности, и заказчику передаются исключительные права или лицензия на него. Без оформленного договора передачи прав заказчик не принимает результат и не закрывает этап, а возмещение зависает. Передачу прав нужно планировать как отдельный шаг приёмки, а не как формальность в конце. Как корректно сформулировать назначение платежа по ИТ-расходам, разобрано в материале про формулировку назначения платежа для ИТ.
Возмещение зарплаты разработчикам и услуг внешних команд — код 9100 и 9200
Для ИТ-компании главная статья расходов — люди. Зарплата разработчиков и оплата внешних команд составляют основную часть бюджета контракта, и возмещаются они по разным кодам с разными пакетами документов.
Зарплата штатных разработчиков — код 9100
Зарплата программистов, аналитиков, тестировщиков и других штатных сотрудников, занятых исполнением контракта, возмещается по коду 9100. Ключевой документ — расчёт доли работника на контракт по табелю учёта рабочего времени, потому что разработчики часто заняты на нескольких проектах одновременно. К распоряжению прикладываются расчётная ведомость, табель, приказ о привлечении к контракту, трудовой договор и платёжное поручение. Без расчёта доли казначейство квалифицирует возмещение как нецелевое.
Внешние команды, самозанятые и ИП-разработчики — код 9200
Оплата работ подрядных команд, самозанятых специалистов и ИП-разработчиков, привлечённых к проекту, возмещается по коду 9200 как услуги сторонних исполнителей. Основание — договор и акт оказания услуг с описанием результата по этапу ТЗ. Особенности работы ИП-разработчика в казначействе — в материале про КС для ИП-разработчиков. Полный разбор кодов возмещения с детализацией по каждой группе расходов — в материале про код 9100 для зарплаты разработчиков, 9200 для услуг внешних команд.
Расчёт доли — самое узкое место
Разработчик, занятый на трёх контрактах, не может быть «возмещён» полностью с одного. Доля определяется по табелю: сколько часов сотрудник отработал именно на этом контракте от общего фонда времени. Этот расчёт прикладывается к каждому распоряжению на возмещение зарплаты. Налаженный табельный учёт по проектам — условие чистого возмещения ФОТ в ИТ.
Импортозамещение и реестры — реестр ПО, Минцифры, требования к ПО в госконтрактах 2026
Для ИТ-госконтракта импортозамещение — не общий лозунг, а конкретное требование к используемому и поставляемому ПО. Несоблюдение режима может стоить отстранения от закупки или претензии при исполнении.
Единый реестр российского ПО
Ограничения на допуск иностранного ПО для госнужд установлены Постановлением Правительства РФ № 1236 от 16.11.2015. Заказчик обязан закупать программное обеспечение из Единого реестра российских программ (ведёт Минцифры, опубликован на reestr.digital.gov.ru), за исключением случаев, когда российского аналога с нужными характеристиками нет — тогда требуется обоснование. В реестр включаются программы из России и государств ЕАЭС. Для офисного ПО и ряда классов в 2025–2026 годах вводятся дополнительные требования по срокам.
Реестр российской радиоэлектронной продукции
Если в ИТ-контракте есть аппаратная часть (серверы, рабочие станции, сетевое оборудование), действует Постановление Правительства РФ № 878 от 10.07.2019 — реестр российской радиоэлектронной продукции, который ведёт Минпромторг в государственной информационной системе промышленности (ГИСП, gisp.gov.ru). Продукция из реестра получает преференции в госзакупках по 44-ФЗ и 223-ФЗ.
Как это влияет на контракт с КС
Проверка ПО и оборудования на наличие в реестрах — обязательный шаг подготовки ИТ-контракта. Если в проекте используется или поставляется импортный компонент без обоснования отсутствия российского аналога, это нарушение национального режима, которое контролёр фиксирует отдельно от казначейского сопровождения. Закрывать нужно оба требования: реестры — на этапе подготовки закупки, КС — на этапе исполнения и расчётов.
Топ-10 ошибок ИТ-подрядчиков в КС и как избежать
Большинство потерь ИТ-подрядчика — на стыке ТЗ, приёмки и кодов возмещения ФОТ. Ниже — десять типовых ошибок с ценой в днях или процентах.
Таблица: топ-10 ошибок ИТ-подрядчика
| Ошибка | Что произошло | Цена ошибки | Что исправить |
|---|---|---|---|
| ТЗ без чётких критериев приёмки | Спор о готовности этапа | Срыв приёмки на недели | Прописать измеримые критерии в ТЗ |
| Акт сдачи без протокола испытаний | Возмещение не проходит | +3–7 дней | Приложить протокол приёмочных испытаний |
| Перенос этапа без допсоглашения | Сроки и суммы не бьются | Заморозка платежа | Оформить допсоглашение до переноса |
| Зарплата возмещена до подписания контракта | Нет основания для возмещения | Отказ по сумме | Возмещать ФОТ после старта контракта |
| Забыта передача исключительных прав | Заказчик не принимает результат | Блок закрытия этапа | Оформить договор передачи прав |
| Неверный код 9100 вместо 9200 | Распоряжение возвращено | +3–5 дней | Сверить код по виду расхода |
| Расчёт доли работника без табеля | Возмещение ФОТ отклонено | +3–5 дней | Приложить табель и расчёт доли |
| Аванс не привязан к этапу разработки | Нецелевой характер расхода | Риск ст. 15.14 КоАП | Распределить аванс по этапам |
| Импортный компонент без обоснования | Нарушение национального режима | Отстранение или претензия | Проверить реестр, обосновать отсутствие аналога |
| Страховые взносы оплачены до старта контракта | Нет основания для возмещения | Задержка возмещения | Возмещать взносы после начала контракта |
Как закрыть эти ошибки системно
Половина ошибок снимается измеримым ТЗ и дисциплиной приёмки: акт сдачи всегда с протоколом испытаний, передача прав — отдельным шагом. Вторая половина — про коды и расчёт доли: налаженный табельный учёт по проектам и сверка кода с видом расхода закрывают большинство возвратов по ФОТ.
Чек-лист запуска работы по ИТ-контракту с КС
Сохраните и пройдите по чек-листу при запуске каждого ИТ-госконтракта под казначейским сопровождением. Сначала — 6 шагов запуска от подписания до первого этапа сдачи, затем 25 пунктов по этапам.
6 шагов запуска ИТ-контракта с КС
- Проверить условие о КС и параметры аванса в ИТ-контрактеНайдите условие о казначейском сопровождении, размер аванса и особенности по 44-ФЗ или 275-ФЗ. Сверьте с порогами 3 млн ₽ с авансом более 50% и 100 млн ₽.
- Открыть казначейский счёт в УФК и привязать к контрактуОткройте лицевой счёт в территориальном органе казначейства, привяжите к контракту по ИГК или коду цели, передайте реквизиты заказчику для перечисления аванса.
- Согласовать этапы поэтапной сдачи разработки и привязать к ИГКСогласуйте с заказчиком календарный план и этапы сдачи разработки, увяжите каждый этап с ТЗ и ИГК. Этапность — основа приёмки и возмещения.
- Получить аванс и распределить на зарплату и услуги внешних командПримите аванс на лицевой счёт, распланируйте по статьям: зарплата разработчиков (код 9100), услуги внешних команд и самозанятых (код 9200), лицензии и оборудование (код 9300).
- Закрыть первый этап актом сдачи-приёмки и подать на возмещениеПодпишите с заказчиком акт сдачи-приёмки этапа с протоколом испытаний, подайте распоряжение о казначейском платеже по коду 9100 или 9200 в ГИИС «Электронный бюджет».
- Передать заказчику исключительные права или лицензию на результатОформите договор передачи исключительных прав или лицензию на результат разработки. Без передачи прав заказчик не принимает результат и не закрывает этап.
До подписания и ТЗ
- Сверил сумму и долю аванса с порогами КС (3 млн ₽ с авансом более 50%, 100 млн ₽ при любом авансе)
- Проверил источник средств (нацпроект, субсидия — КС с любой суммы)
- Проверил ТЗ на чёткие измеримые критерии приёмки
- Согласовал этапы и сроки поэтапной сдачи с заказчиком
- Уточнил особенности по 44-ФЗ или 275-ФЗ (для оборонной ИТ)
Импортозамещение
- Проверил используемое и поставляемое ПО в Едином реестре российского ПО (ПП № 1236)
- Проверил аппаратную часть в реестре РЭП (ПП № 878), если применимо
- Подготовил обоснование при отсутствии российского аналога
- Учёл сроки новых требований к классам ПО на 2026
Счёт, доступ, учёт
- Открыл казначейский счёт в УФК и получил реквизиты
- Передал заказчику реквизиты именно казначейского счёта
- Внёс ИГК и код цели из контракта в систему учёта
- Проверил действующую квалифицированную ЭЦП ответственного лица
- Настроил доступ к ГИИС «Электронный бюджет» и КриптоПро
- Наладил табельный учёт времени разработчиков по проектам
Расчёты и возмещение
- Определил коды по статьям: 9100 — зарплата, 9200 — услуги, 9300 — лицензии
- Подготовил расчёт доли разработчиков на контракт по табелю
- Оформил договоры с внешними командами, самозанятыми, ИП с привязкой к ТЗ
- Проверил субподрядчиков на санкционные и блокировочные списки
- Распределил аванс по этапам разработки
Приёмка первого этапа
- Подготовил формулировки актов сдачи-приёмки по этапам
- Заложил протокол приёмочных испытаний для каждого этапа
- Оформил договор передачи исключительных прав на результат
- Подал распоряжение на возмещение с полным пакетом
- Наладил раздельный учёт по контракту
