Кейс 039 · K-2 обновлено 09.06.2026
Кейсы · Реставрация · 9 июня 2026 · 18 мин чтения · Эксперт

Казначейское сопровождение реставрации объекта культурного наследия в Москве — кейс на 25 000 платежей и −3 месяца к сроку сдачи

В начале 2024 года наша команда приняла в сопровождение контракт реставрации памятника архитектуры федерального значения в центре Москвы — храмового комплекса с особым статусом и многовековой историей. К моменту обращения проект уже шёл около года через обычный расчётный счёт, но финансирование сменилось — деньги пошли через казначейство, и контракт оказался под казначейским сопровождением. Ни заказчик, ни генеральный подрядчик с этим режимом раньше не работали. За два года мы открыли казначейские счета всей цепочке из десятка юрлиц, провели свыше 25 000 платежей и помогли сдать объект на три месяца раньше плана. Имена участников и сумму контракта мы не раскрываем — кейс анонимизирован из уважения к клиенту.

187 прочитали 52 сохранили 4 читают сейчас
Стелла Иванова, партнёр практики казначейского сопровождения Казна, 15+ лет опыта
Стелла Иванова Партнёр практики казначейского сопровождения · 15+ лет
Все статьи →
История обновлений обновлено 09.06.2026
  • 09.06.2026 Первая публикацияКейс казначейского сопровождения реставрации памятника архитектуры в Москве: открытие КС-счетов всей цепочке подрядчиков за 2 дня, поток 40–50 платежей в день, 25 000+ платежей за цикл и сдача объекта на 3 месяца раньше срока. Кейс анонимизирован.
Аудио-версия 00:00 / 18:30
Аудио-версия пока недоступна. Прочитайте кейс ниже.
0
открытие КС-счёта (вместо 7–10)
0
юрлиц в цепочке сопровождения
0
платежей за весь цикл проекта
0
к плановому сроку сдачи объекта

Объект и контекст: реставрация памятника архитектуры в центре Москвы

Объект — памятник архитектуры федерального значения в центре Москвы, храмовый комплекс с многовековой историей. Из уважения к клиенту мы не называем его имени и не приводим узнаваемых деталей: для понимания кейса это и не нужно, важна сама механика работы.

Масштаб реставрации

Работы охватывали полный цикл реставрации объекта такого класса: восстановление исторических конструкций, фасадные работы, замену и модернизацию инженерных систем, благоустройство прилегающей территории, реставрацию ценных интерьеров силами узких специалистов. Каждое из этих направлений вели отдельные подрядчики со своей квалификацией и допусками.

Цепочка участников

Структура проекта была типичной для крупной реставрации, но длинной. Наверху — заказчик, структура с государственным финансированием. Под ним — генеральный подрядчик, крупная строительная компания. Ниже — цепочка субподрядчиков второго и третьего уровней: реставраторы узких профилей, поставщики специальных материалов, инженерные подрядчики. Всего в орбите проекта работало больше десятка юридических лиц.

Объём контракта

Точную сумму мы не раскрываем. Скажем так: контракт исчисляется в миллиардах рублей — реставрация объектов подобного класса всегда относится к категории крупных. И именно масштаб делал цену любой ошибки в финансировании высокой: день простоя на таком объекте измеряется десятками миллионов. Как устроено казначейское сопровождение в строительстве в целом, разобрано в материале про КС в строительстве — гид; здесь — как это работало на конкретном проекте.

Точка входа: смена режима финансирования посреди контракта

Первый год проект шёл в обычном режиме. Работы велись через стандартный расчётный счёт, без особых процедур: заказчик платил генподрядчику, тот рассчитывался с субподрядчиками, оборотные потоки были настроены и работали.

Что изменилось

Примерно через год после старта изменилось финансирование объекта — контракт перевели на режим казначейского сопровождения. Это не редкость для крупных культурно значимых объектов: меняется источник средств или политика администратора бюджета, и контракт попадает под действие статьи 242.23 Бюджетного кодекса РФ фактически в середине пути. Что вообще попадает под режим и как он устроен, разобрано в материале про КС 2026 — полный гид.

Чем это грозило

В момент переключения годовая работа уже была выстроена: оборотные потоки настроены, цепочка субподрядчиков работала на своих расчётных счетах. Перевод всей этой машины на казначейские рельсы с нуля — прямой риск остановки работ на крупном федеральном объекте. А любая пауза на реставрации памятника — это не только деньги, но и репутационные и регуляторные последствия.

Сроки

Наша команда подключилась примерно через две недели после уведомления о смене режима. Времени на полноценную перенастройку оставалось около месяца — иначе срыв графика становился неизбежным. С этого момента задача была не «когда-нибудь перейти на КС», а «перевести проект на новый режим, не остановив ни одного фронта работ».

Главная боль: ни заказчик, ни подрядчик не работали с КС

Главная сложность была не в нормативке, а в людях и масштабе. Ни заказчик, ни генеральный подрядчик с казначейским сопровождением раньше не сталкивались. Знание было на уровне «слышали, что есть какое-то казначейское сопровождение» — без понимания, что это меняет в ежедневной работе.

Длинная цепочка с разной скоростью

Цепочка субподрядчиков состояла из восьми-десяти организаций: реставраторы, специальные строительные компании, поставщики уникальных материалов. У каждого свой бухгалтер, своя учётная система, своя скорость реакции. Объяснить режим одному юрлицу — задача на пару дней; синхронизировать десяток разных команд под новые правила — задача другого порядка.

Чем грозил стандартный путь

Если бы каждый участник пошёл открывать счёт сам, по стандартной процедуре, картина была бы такой: подрядчик собирает пакет документов и ждёт открытия счёта 7–10 рабочих дней, затем то же делает каждый субподрядчик. Цепочка раскручивалась бы три-четыре недели только на открытии счетов. Всё это время — стоп платежей, простой работ, риск штрафов по договорам и срыва срока сдачи.

Условие заказчика

Заказчик поставил жёсткое условие: график не двигаем, объект должен быть сдан в плановый срок. Более того, задача была не просто «выжить» при переходе, а выстроить финансирование так, чтобы график можно было даже оптимизировать. Это и определило наш подход — не латать дыры по мере появления, а сразу строить систему на весь проект.

Открытие КС-счёта за 2 дня вместо стандартных 7–10

Стандартный срок открытия казначейского счёта в УФК — 7–10 рабочих дней при идеальном пакете документов. На практике чаще получается 14–20 дней с возвратами из-за оформления. Подробно стандартный порядок разобран в материале про как открыть КС-счёт; наш срок на этом проекте — 2 рабочих дня для заказчика и для каждого подрядчика цепочки.

Как мы это сделали

Работа шла по сжатому графику. За два дня до подачи мы получили на руки контракт и учредительные документы всех участников цепочки. За день до подачи подготовили полный пакет одновременно для всех — заявления, карточки образцов подписей, доверенности, шаблоны с уникальными параметрами каждого юрлица. В первый день сдали пакет в ТОФК по Москве по предварительной договорённости через онлайн-сервис. На второй день получили реквизиты открытых счетов и сразу передали их в бухгалтерии заказчика и подрядчиков.

Что критично для срока 2 дня вместо 10

Срок дали четыре фактора. Первый — параллельная работа над всеми пакетами сразу, а не последовательная. Второй — глубокое знание требований конкретного ТОФК: мы регулярно работаем с УФК по Москве и знаем, что и как там принимают. Третий — проактивное согласование с УФК до подачи документов. Четвёртый — полная готовность ЭЦП у всех руководителей цепочки до старта.

КС всей цепочки подрядчиков — нестандартный подход

Стандартный подход в индустрии — сопровождать только заказчика и генподрядчика, а остальное считать «их делом». На простых контрактах это работает. Но на цепочке от трёх уровней такая логика ломается.

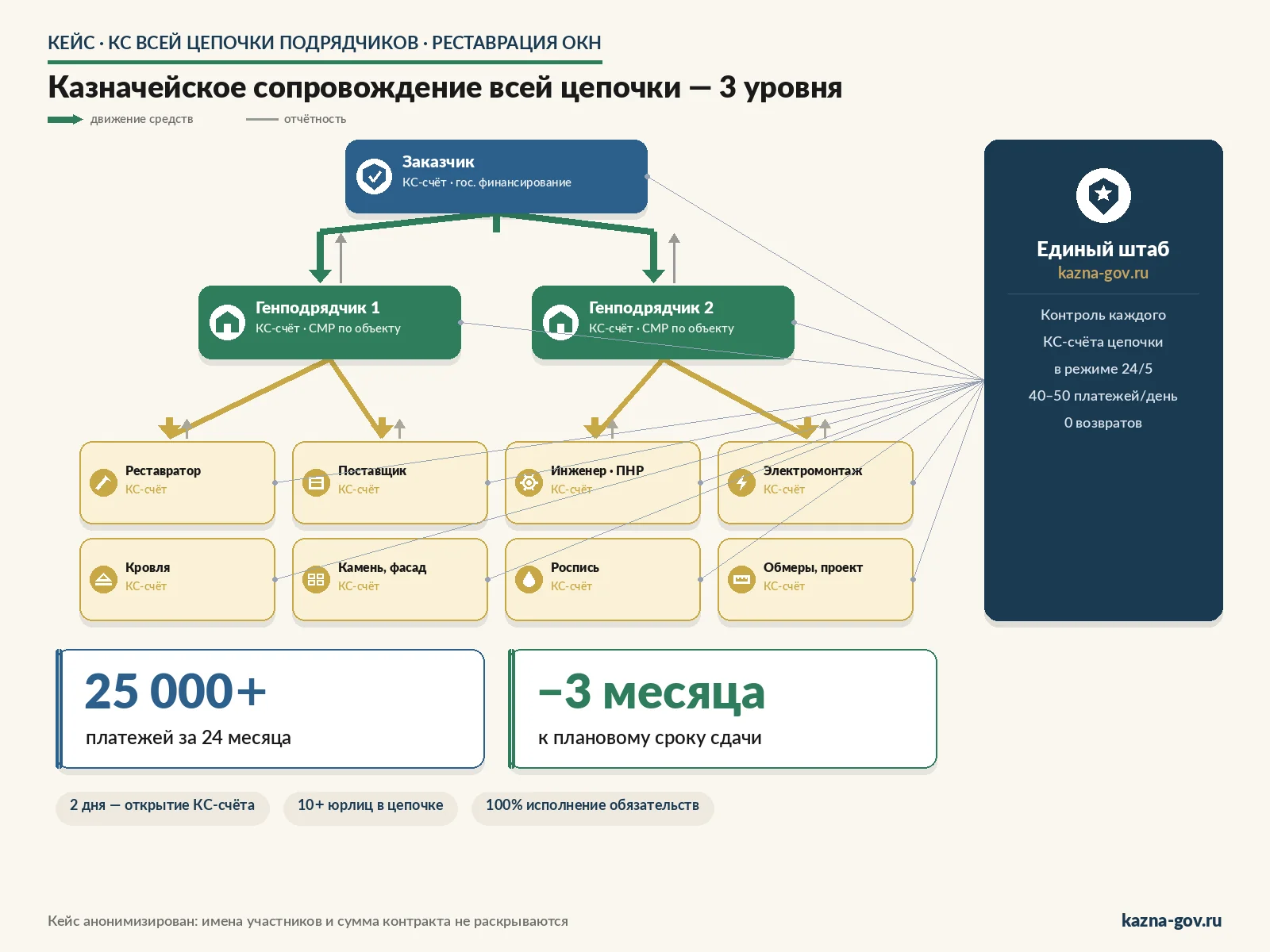

Схема · 2026 Схема казначейского сопровождения всей цепочки подрядчиков на крупном строительном контракте: 3 уровня (заказчик, генподрядчики, субподрядчики), стрелки движения средств вниз и отчётности вверх, единый штаб сопровождения с линиями контроля на каждый счёт
Цепочка сопровождения 3 уровней: 1 заказчик + 2–3 генподрядчика + 8–10 субподрядчиков, единый штаб.

Схема выше показывает архитектуру сопровождения: заказчик наверху, генподрядчики посередине, субподрядчики внизу, и единый штаб, который контролирует каждый счёт цепочки.

Наш подход

Мы погружались во все звенья цепочки. Открывали казначейские счета и генподрядчику, и каждому субподрядчику, который получал средства от генподрядчика в рамках целевого финансирования. Логика простая: при попадании контракта под казначейское сопровождение режим автоматически идёт «вниз». Все средства, передаваемые субподрядчикам в рамках целевого финансирования, тоже целевые. Если у субподрядчика нет казначейского счёта, генподрядчик не может ему заплатить — санкционирование не пропустит. Возврат, простой работ, штраф.

Что дало результат

Ключ к успеху — мы заранее видели всю цепочку и продумывали, где и какие платежи будут идти, какие коды направлений расходования 9XXX потребуются, какие документы-основания нужны для каждого узла. Какие коды применяются в строительстве, разобрано в материале про коды 9XXX для строительства, а как организуется раздельный учёт по цепочке — в материале про раздельный учёт цепочки подрядчиков.

5 шагов методологии сопровождения цепочки

За кейсом стоит воспроизводимая методология. Вот её каркас — те же пять шагов мы применяем на каждом крупном проекте с цепочкой подрядчиков.

  1. Картирование цепочки контрактовНа старте — карта всех договоров: заказчик, генподрядчик, субподрядчики 1-го и 2-го уровня. Фиксируем точки оплаты и логику движения средств вниз по цепочке.
  2. Параллельное открытие КС-счетов всем участникамНе последовательно, а параллельно — заказчику и всем подрядчикам сразу. Это и даёт срок 2 дня вместо 2–3 недель в цепочке.
  3. Преднастройка шаблонов платёжных порученийДля каждого узла цепочки готовится типовой шаблон с корректными кодами 9XXX и формулировкой назначения платежа — это даёт пропуск через санкционирование без возвратов.
  4. Настройка единой операционной системы под цепочкуКалендарь платежей, контроль остатков на всех КС-счетах, синхронизация с заказчиком и подрядчиками — единый штаб.
  5. Сопровождение в режиме 24/5При объёмах 40–50 платежей в день нужна оперативная команда — отдельная роль на каждый ключевой счёт. Проблемы решаются за часы, не за дни.

Операционный поток: 40–50 платежей в день, 25 000+ за весь цикл

После настройки начался основной режим — операционный поток. Реальная нагрузка на проекте составляла 40–50 платежей в рабочий день. За весь цикл — около 500 рабочих дней за два года — это свыше 25 000 платежей.

Какие это были платежи

Тип операцииОткуда — кудаДокумент-основание
Авансовый траншЗаказчик → генподрядчикКонтракт, график финансирования
Аванс по этапуГенподрядчик → субподрядчикДоговор субподряда, этап работ
Оплата материалов и услугС КС-счёта исполнителяСчёт, накладная, договор поставки
Возмещение собственных расходовС КС-счёта исполнителяОбоснование, первичные документы
Закрытие этапа работПо цепочке вверхАкты КС-2, справки КС-3

Каждый платёж проходил санкционирование казначейства, и каждый требовал корректного кода направления расходования и формулировки назначения.

Команда и контроль

Проект вели четыре специалиста в постоянной работе плюс дежурный канал связи в режиме 24/5. Контроль качества измерялся одним показателем: ноль возвратов платежей УФК после первых трёх месяцев работы — периода настройки. До этого случались единичные возвраты, но каждый разбирался и закрывался в течение одного рабочего дня.

Что держало поток

Такой объём держался на трёх вещах: преднастроенные шаблоны платёжек с корректными кодами и формулировками назначения, единая система учёта остатков на всех казначейских счетах в реальном времени и проактивное взаимодействие с УФК по нестандартным ситуациям. Когда поток измеряется десятками платежей в день, реактивная работа «по факту проблемы» не выживает — нужна система.

Результат: сдача объекта на 3 месяца раньше срока

Объект сдали в конце 2025 года — на три месяца раньше планового срока. Это главный измеримый результат проекта.

Честно о вкладе

Ускорение сдачи — заслуга не только наша. Свою роль сыграли ответственная команда заказчика, качественная работа подрядчиков и благоприятные условия. Наш вклад — бесперебойное финансирование, и на крупном строительном проекте это не приятный бонус, а критический фактор.

Механика проста. Когда субподрядчик получает деньги в день готовности к их получению, он завершает свой этап на три-семь дней раньше. Когда таких этапов за два года десятки, экономия суммируется в недели и месяцы. Бесперебойное финансирование не ускоряет каждый отдельный этап драматически — оно убирает накопительные задержки, которые и съедают график на длинных проектах.

Что ещё дал проект

Все участники цепочки исполнили обязательства на 100%: ни один субподрядчик не вышел из проекта по финансовым причинам. Заказчик и генеральный подрядчик после этого проекта продолжают работать с нами на следующих контрактах, а часть субподрядчиков самостоятельно обращается за сопровождением своих новых контрактов через нас.

Какие подрядчики получат аналогичный результат

Этот кейс — не уникальная история, а воспроизводимая методология. Аналогичный результат получают несколько типов клиентов.

  • Крупные строительные подрядчики с цепочкой субподрядчиков.
  • Заказчики и генподрядчики крупных реставрационных проектов объектов культурного наследия.
  • Госзаказчики и подрядчики инфраструктурных объектов с длинной цепочкой исполнителей.
  • Подрядчики, у которых режим финансирования меняется посреди контракта, — типовая срочная ситуация, как в этом кейсе.
  • Команды без внутренней экспертизы по казначейскому сопровождению и без времени её отращивать: учиться на ходу на проекте такого масштаба — значит терять недели и десятки миллионов.

Если вы ведёте крупный проект в Москве, полезен и общий материал про КС в Москве — гид; базовые риски и устройство счёта — в материале про казначейский счёт подрядчика.

Стелла Иванова — партнёр практики казначейского сопровождения, 15+ лет опыта
Об авторе

Стелла Иванова

Партнёр практики казначейского сопровождения · 15+ лет в КС и строительстве

Сопровождала контракты на сумму более 14 млрд руб. Эксперт по 44-ФЗ, 223-ФЗ и 275-ФЗ, сопровождению крупных строительных контрактов и цепочек подрядчиков. Преподаватель программы повышения квалификации для казначеев.
